三峡审计发现五方面问题
挤占挪用移民资金2.79亿元
  新华社北京6月7日电  审计署7日发布的长江三峡工程竣工财务决算草案审计结果显示,三峡工程由于施工难度大、建设周期长、移民搬迁安置任务重,以及建设初期相关法规制度不健全等,工程建设和资金管理中存在五方面问题。

  根据全国人大财经委员会关于三峡工程竣工验收相关要求和国务院部署,审计署于2011年6月至2012年2月对长江三峡工程竣工财务决算草案进行了审计。

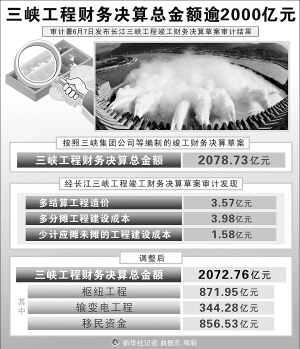

  审计结果表明,三峡工程投资控制有效,静态投资控制在批复概算内,实际投资完成额控制在测算的动态投资范围内,工程建设和资金管理总体规范,竣工财务决算草案基本真实合规。

  但审计也发现,三峡工程建设管理不到位,导致增加投资8.08亿元;移民资金被挤占挪用等涉及金额2.79亿元,主要用于非移民迁建项目、弥补行政管理费等支出;一些中小项目的设计、施工、监理合同管理不够规范,涉及金额41.3亿元;部分移民管理机构和迁建单位移民资金决算编制和账务处理不合规,涉及金额17.21亿元;部分移民派生资金征收不到位、管理使用不规范,涉及金额8.55亿元。截至2012年11月底,审计发现的问题已全部整改。

  本次审计还发现涉嫌违法违纪和经济犯罪案件线索35件,涉及金额1.13亿元,已依法移送有关部门调查处理。截至2012年11月底,已有11人被追究责任,其余案件线索正在查处中。

  审计署固定资产投资审计司负责人7日表示,对三峡后续工作规划安排的资金和建设项目,审计署将贯彻落实好党中央、国务院的重大决策部署,继续做好跟踪审计工作,并将适时向社会公告审计结果。

  延伸链接

  十年审计三峡工程20次

  审计署于2011年6月至2012年2月对长江三峡工程竣工财务决算草案进行了审计,这也是审计署十年来第20次对三峡工程进行审计。

  此前,审计署根据国务院要求,已经组织对长江三峡枢纽工程建设情况进行了5次审计、对输变电工程建设情况进行了1次审计、对移民资金使用情况进行了13次审计,共发现34.45亿元违规金额,移送有关部门处理76起违法违纪和经济犯罪案件,涉案的113人分别被追究刑事责任或受到党纪政纪处分。

  此次审计不同以往,主要围绕三峡工程总体竣工财务决算草案编制情况进行。审计的重点内容,既包括枢纽工程、输变电工程建设的投资完成和移民资金使用情况,又包括对三峡工程建设取得的主要成效的评价等。

  (新华社北京6月7日电)

上一篇    下一篇
   第001版:头版
   第002版:海南新闻时政
   第003版:海南新闻综合
   第004版:海南新闻民生
   第005版:中国新闻综合
   第006版:中国新闻视点
   第007版:世界新闻动态
   第008版:时事周刊人物
   第009版:财经新闻综合
   第010版:体育新闻 文娱新闻
   第011版:专题
   第012版:专题
厦门快速公交着火42人死亡
维护中华民族整体利益 是两岸同胞共同责任
三峡审计发现五方面问题
重庆20日庭审 肖烨等人敲诈勒索案
45名中国涉嫌非法采金者 撤离加纳矿区
我国将继续推进 报刊出版单位体制改革
